订单执行进度表
6.2订单执行进度表
查询某段时间内的生产订单的执行情况,使用户对某一段时间内的生产情况一目了然。

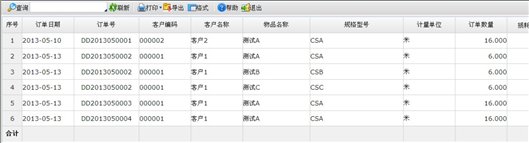

图6-1 订单执行进度表界面
账表通用操作见《3.3账表》。
【关键数据说明】
栏目名称 | 栏目说明 |
订单数量 | 订单上物品对应的数量。 |
损耗率 | 损耗率=(订单数量-累计完工数量)/订单数量 |
工价 | 订单的工价设置表中的[订单+产品]的所有工价之和。 |
总产值 | 总产值=订单数量*工价 |
期初完工数量 | 完工日期之前的产品的完工数量之和。 |
期初完工产值 | 完工日期之前的完工产量录入表中,[订单+产品]的完工产值之和。 |
本期完工数量 | 完工日期范围内的产品的完工数量之和 |
本期完工产值 | 完工日期范围内的完工产量录入表中,[订单+产品]的完工产值之和。 |
累计完工数量 | 累计完工数量=期初完工数量+本期完工数量。 |
累计完工产值 | 累计完工产值=期初完工产值+本期完工产值。 |
未完工数量 | 未完工数量=订单数量-累计完工数量。 |
未完工产值 | 未完工产值=总产值-累计完工产值-外加工产值。 |
外加工产值 | 外加工产值=∑((订单+产品)的工价*外加工数量)数据来自于订单的工价设置表中。 |
